Projet Construction Maison Individuelle :
Sommaire :
Septembre 2014 recherche du terrain
Octobre 2014 visite chez le constructeur
Novembre 2014 choix de la banque ou maison de crédit
Décembre 2014 (04 décembre) signature du compromis de vente du terrain
Janvier 2015 (31 janvier) signature de la demande de permis de construire
Février 2015 (24 février) récépissé du permis par la mairie de billom
Avril 2015 (16 avril) offre de prêt accordé par la banque
Avril 2015 (18 avril) permis de construire accordé par la mairie
Mai 2015 (13 mai) signature acte de vente du terrain (ça y est enfin propriétaire).
Mai 2015 (27 mai) réunion mise au point technique (3h30.....) avec notre constructeur
Juin 2015 (18 juin) ouvertrure du chantier : terrassement + fouille
Juillet 2015 (07 juillet) vide sanitaire + dalle
Septembre 2015 (09 septembre) réception des briques
Septembre 2015 (14 septembre) construction des mûrs
Septembre 2015 (18 septembre) fin construction maçonnerie (commande de la charpente)
Septembre 2015 (30 septembre) SEMERAP construction du réseau d'eau
Octobre 2015 (28 octobre) arrivage de la charpente
Novembre 2015 (02 novembre) Montage de la charpente
Novembre 2015 (23 Novembre) arrivage sur le chantier des Tuiles et de la Sous-Toiture

Novembre 2015 (26 Novembre) maison enfin Hors d'eau.
Novembre 2015 (27 novembre) raccordement final de la maison au domaine publique et remise des terres et concassés autour de la maison

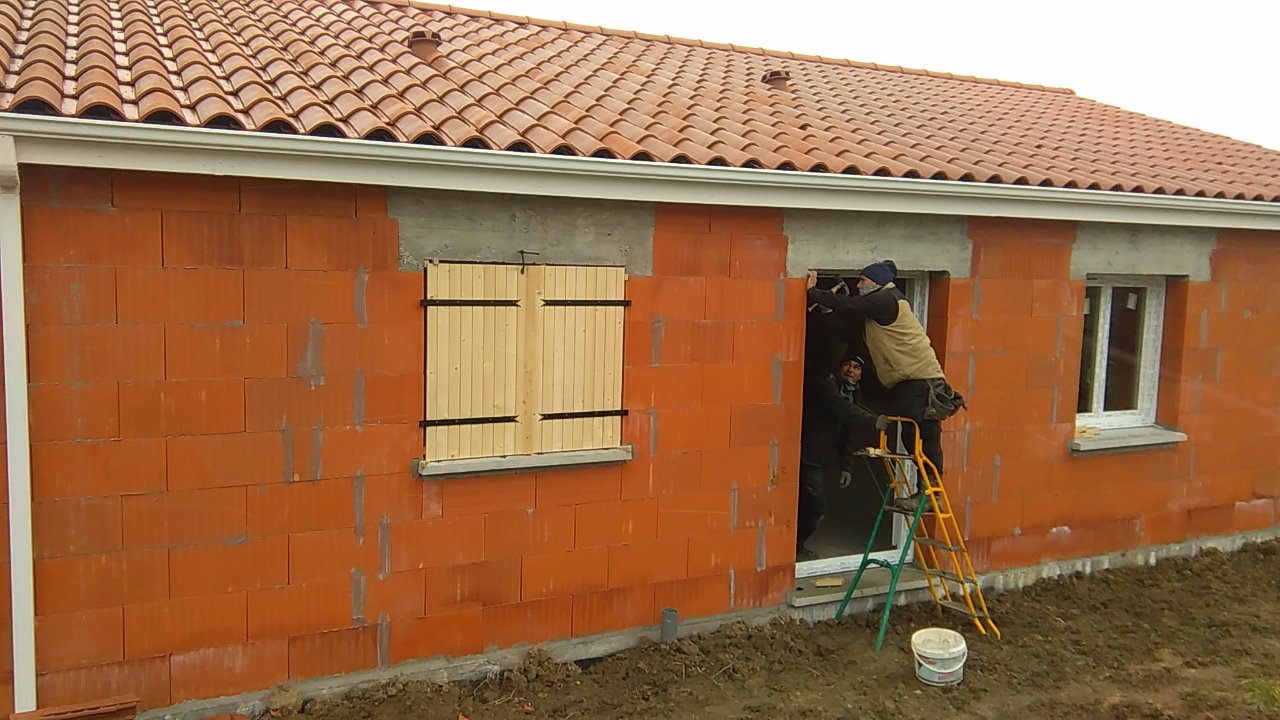

Février 2016 (15 février 2016) les fenêtres et les volets sont posés
Février 2016 (23 février 2016) pose du faux plafond,isolation et délimitation des cloisons.
Février 2016 (29 février 2016) réunion avec l'électricien pour la pose des prises et le cuisiniste pour les côtes avant commande définitive...
Mars 2016 (2 mars 2016) Ratissage et traitement des joints en 2 passes.
Mars 2016 (11 mars 2016) intervention d'ERDF
Mars 2016 (14 mars 2016) l'éléctricien
Mars 2016 (16 mars 2016) intervention du plombier
Avril 2016 (12 avril 2016) chappe de ravoirage
Avril 2016 (19 avril 2016) carrelage
Avril 2016 (21 avril 2016) préparation de la Façade
Avril 2016 (26 avril 2016) première couche
Avril 2016 (28 avril 2016) crépi fini
Mai 2016 (18 mai 2016) pose du chauffe-eau thermodynamique
Mai 2016 (19 mai 2016) pose du poële a pellet
Mai 2016 (20 mai 2016) soufflage de la laine de verre repoussé au vendredi 27 mai 2016
Mai 2016 (20 mai 2016) Remise des clés, enfin chez nous. Papa peut attaquer les peintures.....
avec Cécile nous avons baché juste aprés la remise des clés.
Mai 2016 (21 mai 2016) Papa a attaqué le ponçage et la première couche de peinture au pistolet
Mai 2016 (27 mai 2016) pose du parquet dans les chambres
Juin 2016 (27 mai 2016) soufflage des combles
Juin 2016 (03 juin 2016) contrôle de la maison pour le consuel
Juin 2016 (10 juin 2016) mise en route de l'élétricité par ERDF

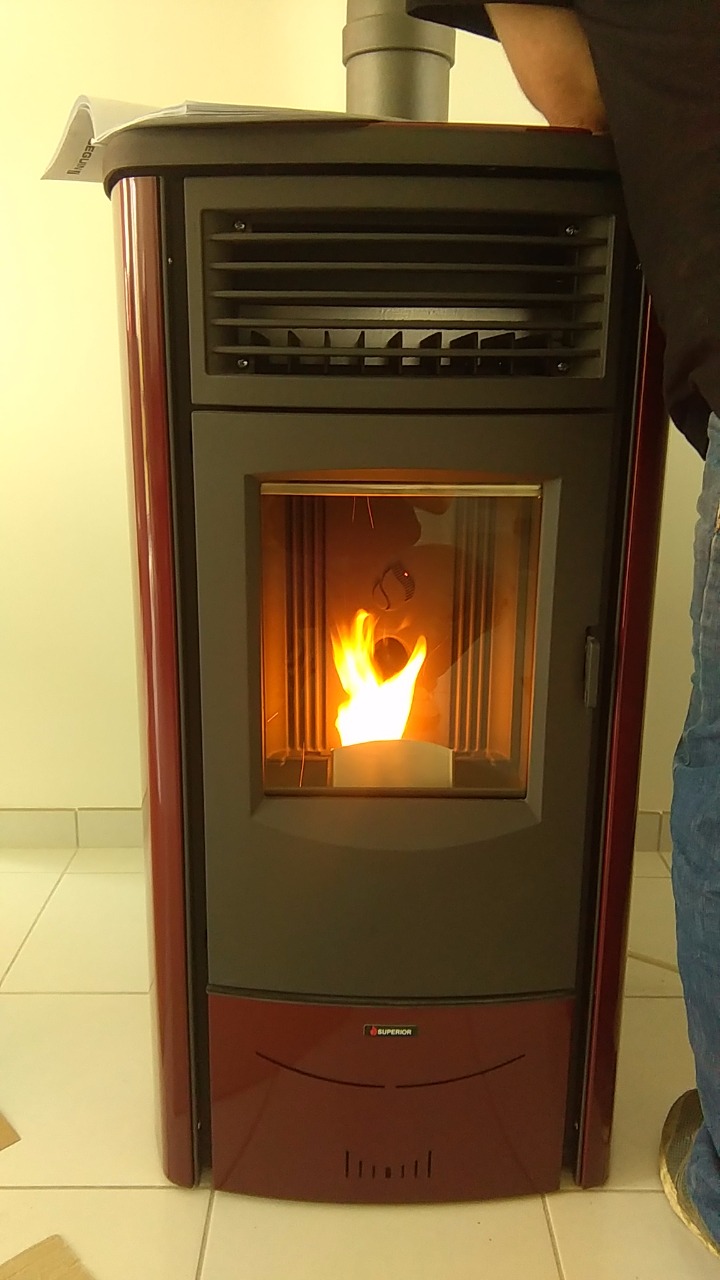

Juin 2016 ( 14 juin 2016) mise en route du poêle à granule
Voilà notre contrat avec le constructeur est enfin fini nous reste plus que le wc suspendu, la salle bain et la cuisine a finir pour enfin profité de notre maison....
